To przedświąteczna środa 17 grudnia, zobaczmy co się dzieje w inwestycjach
◼︎ Kolejny etap budowy linii z Choczewa do stacji elektroenergetycznej Gdańsk Przyjaźń

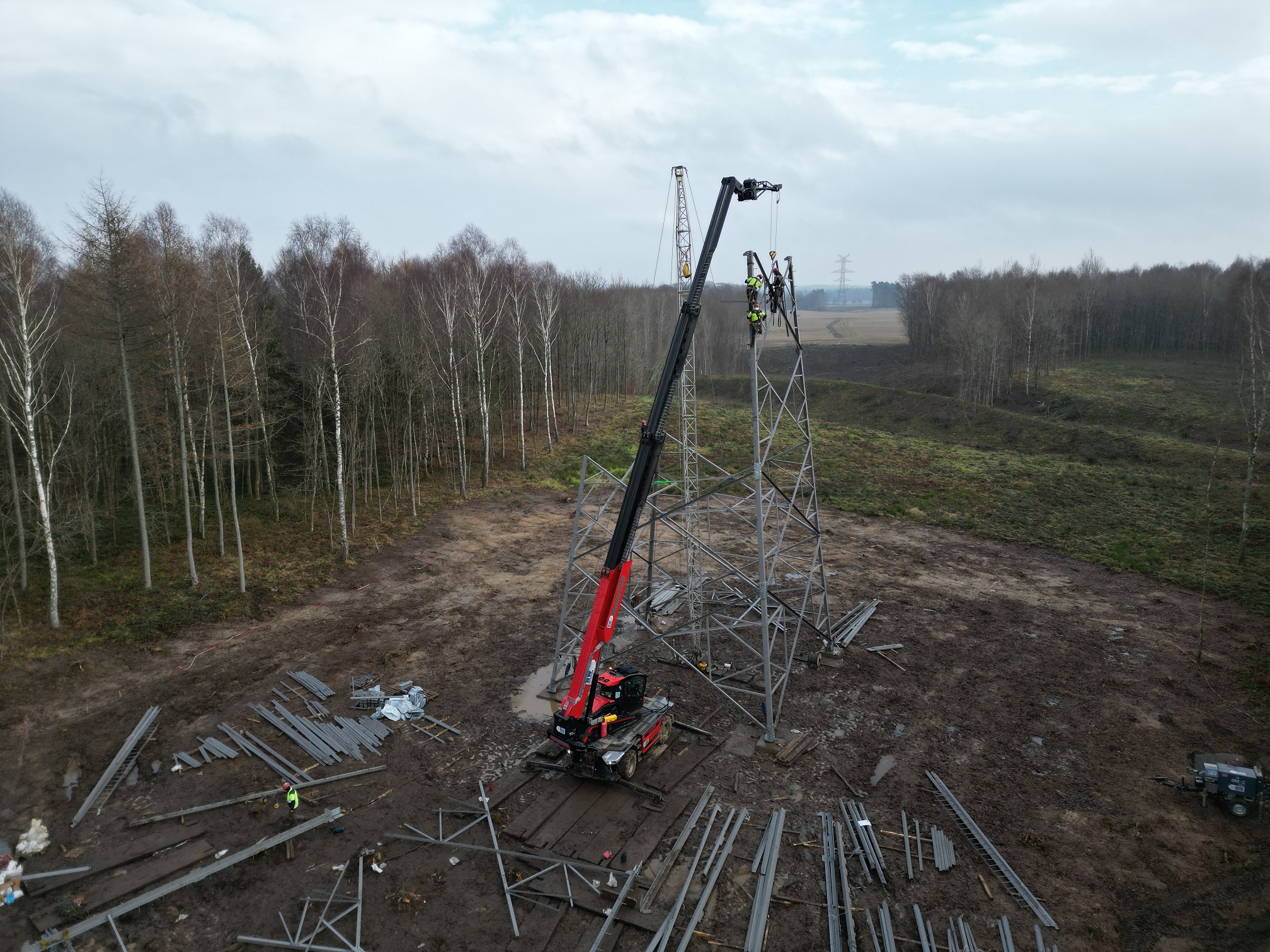

Wykonawca robót rozpoczął stawianie pierwszych słupów. Do końca roku ma stanąć blisko 20 stalowych konstrukcji. Równolegle trwają dalsze prace nad montażem fundamentów pod stanowiska słupowe.
Cała, licząca blisko 90 kilometrów linia 400 kV Choczewo – Gdańsk Przyjaźń będzie budowana w dwóch etapach. Obecnie siłami konsorcjum SPIE Energy Poland z Gdańska oraz Elfeko SA z Gdyni powstaje pierwszy odcinek inwestycji, od stacji Choczewo do słupa nr 64 w gminie Gniewino.
To druga linia najwyższych napięć, która powstaje na Pomorzu i w przyszłości będzie służyła do wyprowadzania mocy z morskich farm wiatrowych. Pierwsza – z Choczewa do stacji elektroenergetycznej w Żarnowcu, jest już niemal gotowa. Trwają również prace wykończeniowe na SE Choczewo.
◼︎ Park Zielonej Energii w Gliwicach przechodzi z fazy planów do etapu budowy
Na placu budowy Parku Zielonej Energii w Gliwicach coraz wyraźniej widać, że inwestycja przechodzi z fazy planów do realnych działań. Zakończenie kluczowych etapów projektowych i organizacyjnych otwiera drogę do rozpoczęcia zasadniczych robót budowlanych. W najbliższych tygodniach najbardziej widocznym elementem realizacji będą prace ziemne, które zapoczątkują właściwą budowę nowego kompleksu energetycznego. Równolegle prowadzone są prace związane z zabudową wielkoformatowej termicznej farmy solarnej, którą będzie integralną częścią inwestycji
◼︎ Modernizacja Elektrociepłowni Elbląg wchodzi w kluczowy etap

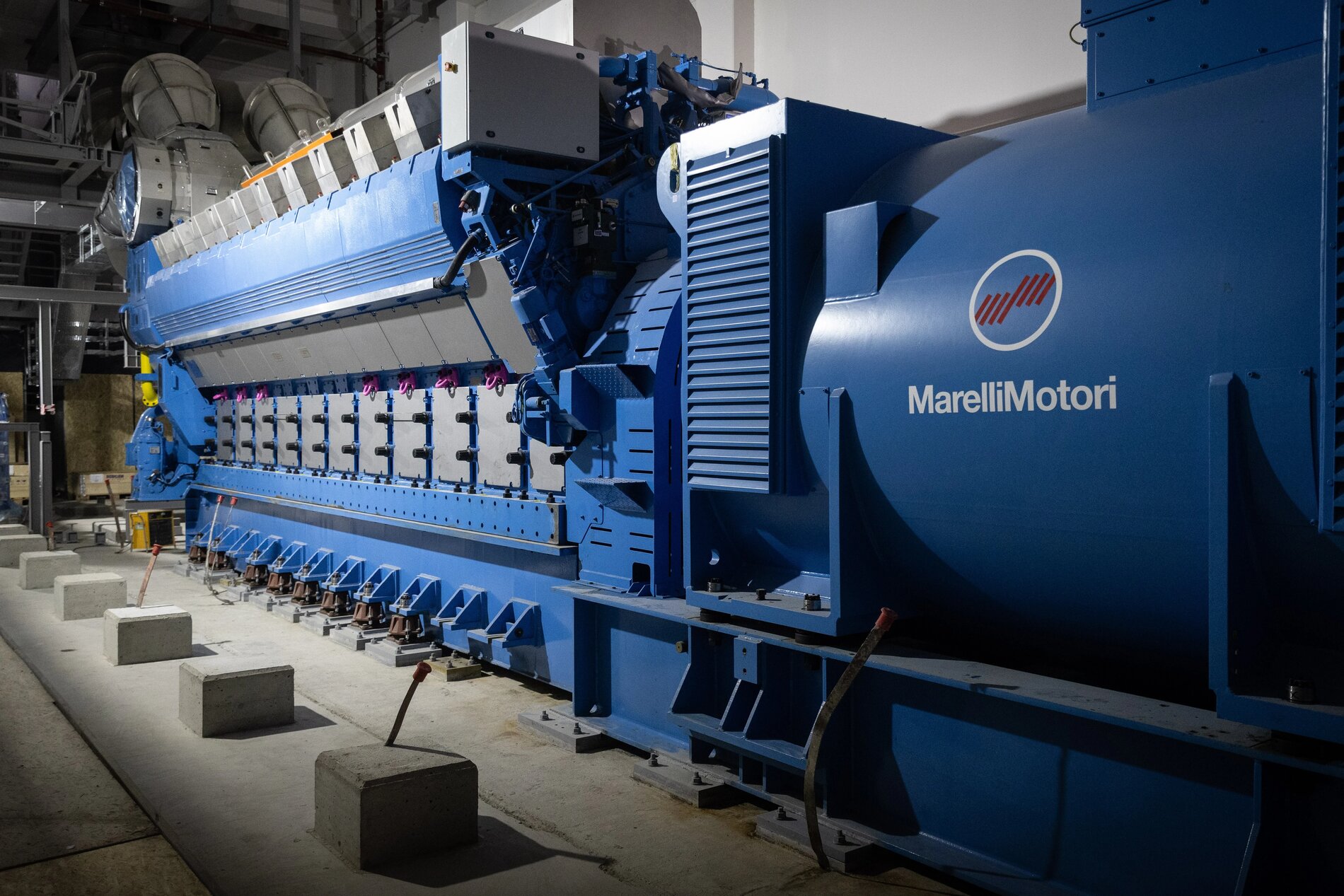

Układ kogeneracyjny silników gazowych to drugie z nowych źródeł, budowane w ramach programu inwestycyjnego Elektrociepłowni Elbląg. Inwestycja weszła właśnie w istotny etap realizacji. Wszystkie trzy silniki gazowe wraz z generatorami zostały już osadzone na fundamentach. Zgodnie z harmonogramem, układ kogeneracyjny jednostki należącej do Energi Kogeneracji o łącznej mocy cieplnej ok. 30 MWt i elektrycznej ok. 30 MWe zostanie uruchomiony w drugiej połowie 2026 roku
Osiągnięcie obecnego kamienia milowego poprzedzone zostało intensywnymi pracami budowlanymi realizowanymi przez konsorcjum polskich firm Unibep S.A. oraz Introl Energetyka Sp. z o.o. Najważniejsze urządzenia musiały zaś pokonać łącznie 3,5 tys. km, aby dotrzeć na teren inwestycji z Norwegii (silniki gazowe) i z Włoch (generatory).
Obecnie, po zamontowaniu silników i generatorów na fundamentach, a jeszcze przed fazą testów i rozruchów, urządzenia zostaną podłączone do infrastruktury towarzyszącej, m.in. urządzeń odpowiadających za zasilenie silników paliwem gazowym oraz wyprowadzających ciepło do miejskiej sieci ciepłowniczej i mocy do Krajowego Systemu Elektroenergetycznego. Według aktualnego harmonogramu, pierwsze czynności rozruchowe powinny rozpocząć się w trzecim kwartale 2026 roku.
◼︎ W Suwałkach rozpoczęto budowę Instalacji Termicznego Przekształcania Odpadów – jednej z kluczowych inwestycji dla gospodarki odpadami i systemu energetycznego miasta. To projekt, który ma realnie obniżyć koszty ciepła i zmniejszyć emisję CO₂
Całkowity koszt budowy wynosi 220 169 877 zł brutto, w tym:
➢ dotacja NFOŚiGW: 64 053 500 zł,
➢ pożyczka: 114 921 500 zł.
Zakończenie inwestycji zaplanowano na 31 grudnia 2026 r.
